Корректировка проектной документации для двух складов пищевой промышленности в Новой Москве
Корректировка проектной документации для двух складов пищевой промышленности в Новой Москве

📍 Новая Москва (ТиНАО)

🏗️ Услуга: корректировка проектной документации и подготовка к получению разрешения на строительство

🏭 Объект: два складских здания пищевой промышленности

💻 Особенность проекта: корректировка проектной документации, разработка ЦИМ и подготовка новой концепции строительства

⏱️ Срок реализации: 2 месяца

Исходная ситуация

Клиент приобрел земельный участок в Новой Москве стоимостью более для строительства современного мультитемпературного складского комплекса по хранению продукции глубокой заморозки.

До обращения в ГРАДПРО уже была выполнена большая часть подготовительной работы:

  • разработана проектная документация;
  • выполнены инженерные изыскания;
  • подготовлена концепция строительства;
  • на проектирование было потрачена значительная сумма денег

Проект выполняла сторонняя организация.

На первый взгляд никаких препятствий не существовало:

  • земельный участок находился в собственности;
  • вид разрешенного использования допускал размещение складов;
  • имелся удобный подъезд;
  • заказчик готовился получать разрешение на строительство.

Однако проект остановился на этапе согласования архитектурно-градостроительных решений.

Почему проект оказался невозможным

После обращения заказчика мы начали не с корректировки проекта, а с комплексного градостроительного анализа территории.

Именно он выявил проблему, которую никто ранее не проверил.

Весь земельный участок находился в санитарно-защитной зоне действующей фермы.

Для размещения мультитемпературных складов пищевой продукции такое расположение оказалось недопустимым.

Фактически это означало, что согласовать строительство объекта в первоначальном виде невозможно.

Самое неприятное заключалось в том, что данное ограничение существовало еще до покупки участка и разработки проектной документации, однако никто его своевременно не проанализировал.

Последствия ошибки

К моменту обращения прошло уже более трех лет с момента подготовки исходной документации.

За это время:

  • истек срок актуальности градостроительного плана земельного участка;
  • потребовалось обновить инженерные изыскания;
  • значительная часть проектной документации устарела;
  • первоначальная концепция строительства полностью потеряла возможность согласования.

Продажа участка означала бы для собственника существенные финансовые потери, поэтому было принято решение искать иной путь реализации проекта.

Что было сделано

Совместно с заказчиком мы полностью пересмотрели стратегию развития участка.

Вместо строительства мультитемпературного комплекса была разработана новая концепция размещения холодных складов для хранения тары и упаковки, которые допускаются градостроительными регламентами и могут быть размещены в существующих ограничениях.

В рамках проекта специалисты ГРАДПРО выполнили:

  • повторный градостроительный анализ земельного участка;
  • анализ санитарно-защитной зоны и действующих ограничений;
  • корректировку проектной документации;
  • актуализацию инженерных изысканий;

  • обновление градостроительного плана земельного участка (ГПЗУ);

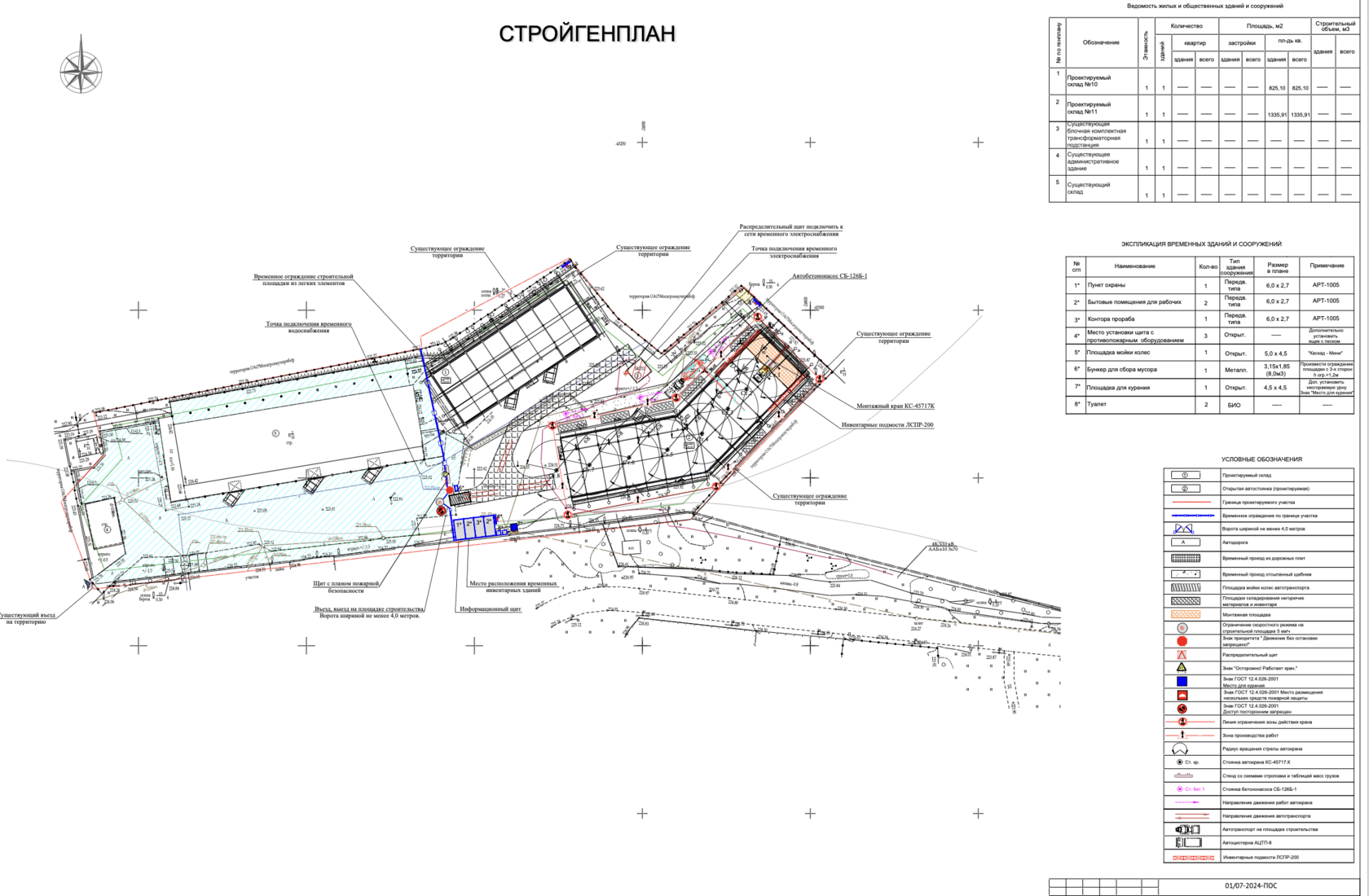

  • разработку новой архитектурной концепции;
  • подготовку цифровых информационных моделей (ЦИМ);
  • разработку проектной документации уже под новую стратегию строительства;
  • подготовку комплекта документов для дальнейшего получения разрешения на строительство.

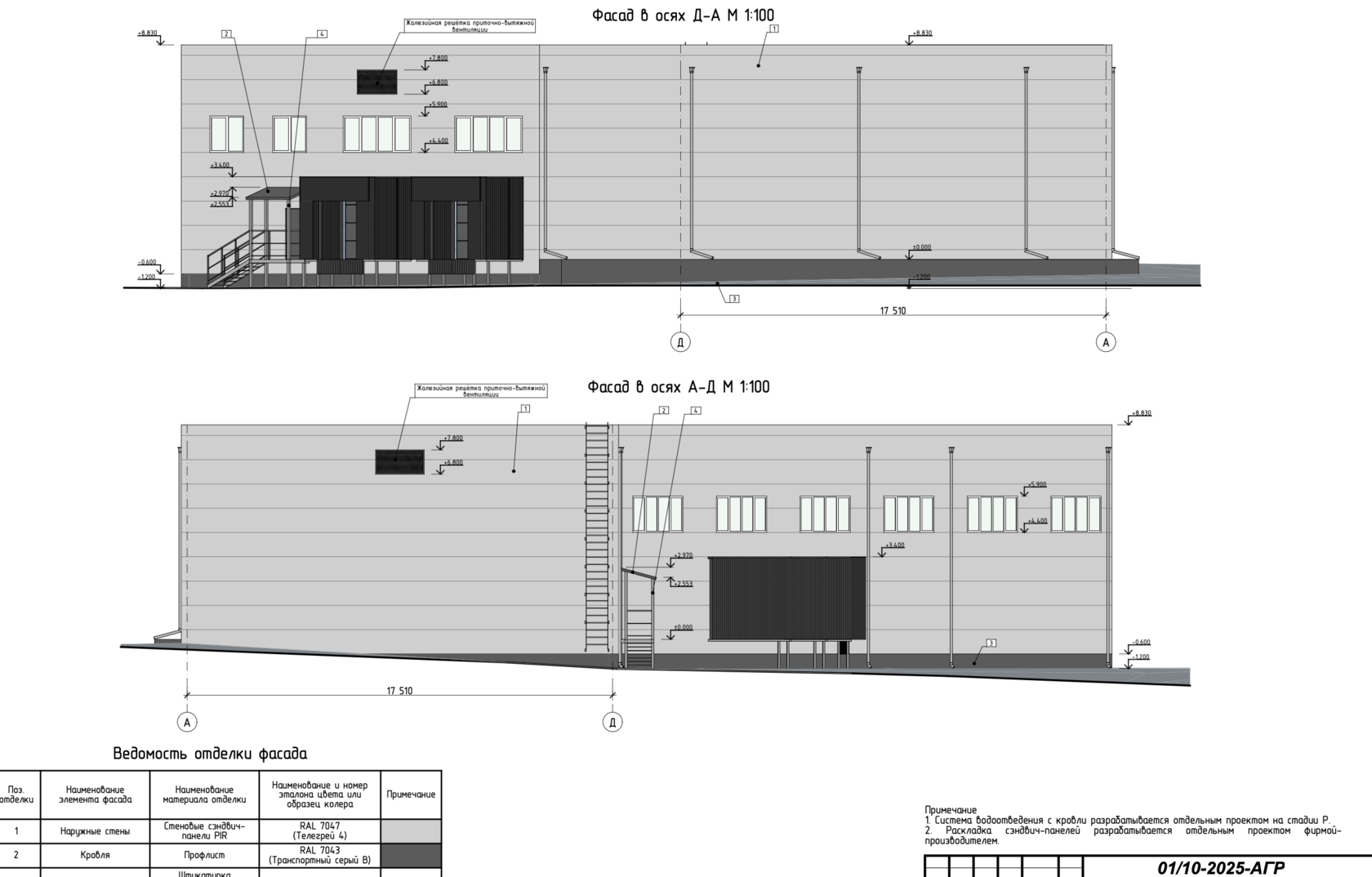

Одновременно была разработана новая архитектурно-градостроительная концепция двух холодных складов, соответствующая требованиям Москомархитектуры и действующим ограничениям территории.

Результат

Несмотря на крайне сложную исходную ситуацию, удалось:

✅ сохранить инвестиционный проект;

✅ избежать продажи земельного участка;

✅ полностью изменить стратегию развития объекта;

✅ разработать новую проектную документацию;

✅ подготовить архитектурно-градостроительные решения для двух складских зданий;

✅ создать цифровые информационные модели (ЦИМ);

✅ сформировать комплект документов для дальнейшего получения разрешения на строительство.

Цена одной непроверенной детали

Этот проект стал одним из самых показательных в нашей практике.

Ошибка заключалась не в проектировании.

Ошибка произошла значительно раньше — еще до покупки земельного участка.

Заказчик проверил:

✔ право собственности;

✔ вид разрешенного использования;

✔ инженерную инфраструктуру.

Но не был выполнен полноценный градостроительный анализ.

В результате:

  • потеряно более четырех лет;
  • потрачены миллионы рублей на документацию, которая не могла быть согласована;
  • проект пришлось практически разрабатывать заново.

Главный вывод

Перед покупкой земельного участка недостаточно посмотреть только выписку ЕГРН и вид разрешенного использования.

Не менее важно заранее оценить:

  • санитарно-защитные зоны;
  • зоны с особыми условиями использования территории (ЗОУИТ);
  • градостроительные ограничения;
  • возможность получения АГР;
  • перспективы получения разрешения на строительство;
  • соответствие будущего бизнеса требованиям градостроительного законодательства.

Именно такой анализ позволяет избежать ситуации, когда дорогостоящий проект приходится полностью переделывать уже после многомиллионных вложений.

Планируете строительство производственного или складского комплекса?

Перед покупкой участка или заказом проектной документации рекомендуем провести комплексный градостроительный анализ. Мы проверим ВРИ, ПЗЗ, ЗОУИТ, санитарные зоны, ограничения, перспективы получения АГР и разрешения на строительство, а также оценим, соответствует ли выбранная площадка вашему будущему бизнесу. Такой анализ занимает считанные недели, но способен сэкономить годы работы и миллионы рублей инвестиций.
