Разрешение на ввод в эксплуатацию офисно-складского комплекса 1500 м² в Московской области
Разрешение на ввод в эксплуатацию офисно-складского комплекса 1500 м² в Московской области

📍 Московская область

🏗️ Услуга: получение разрешения на ввод в эксплуатацию

🏢 Объект: офисно-складской комплекс площадью 1500 м²

💻 Дополнительно: сопровождение выкупа земельного участка из аренды

⏱️ Срок реализации: 6 месяцев

Исходная ситуация

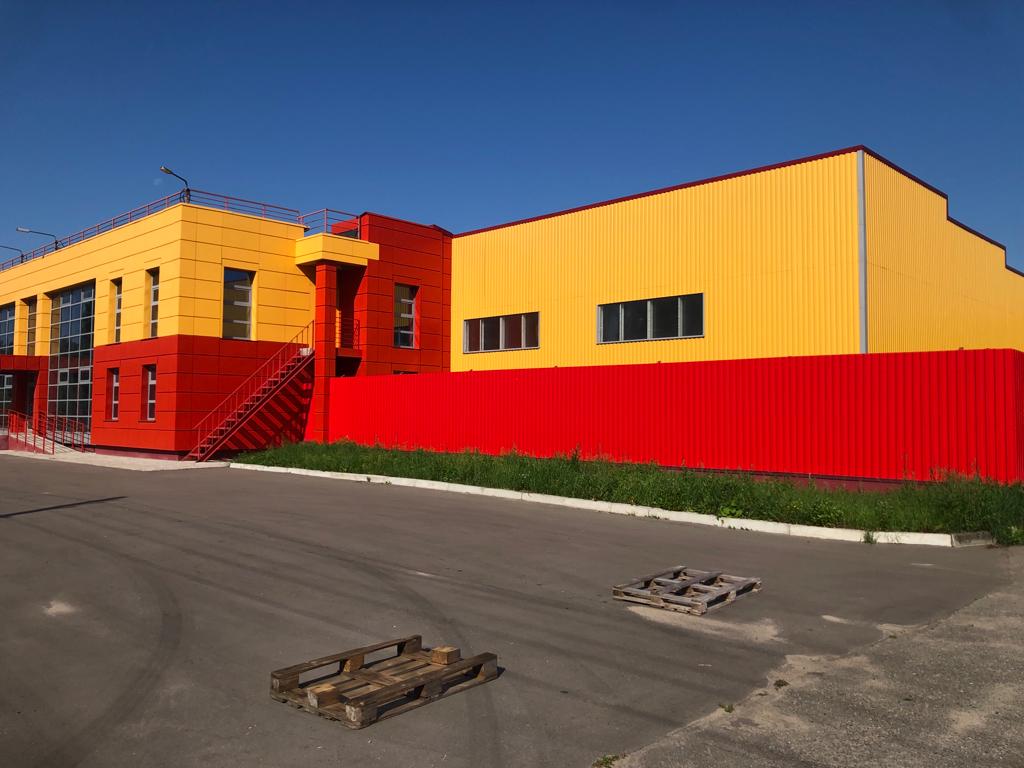

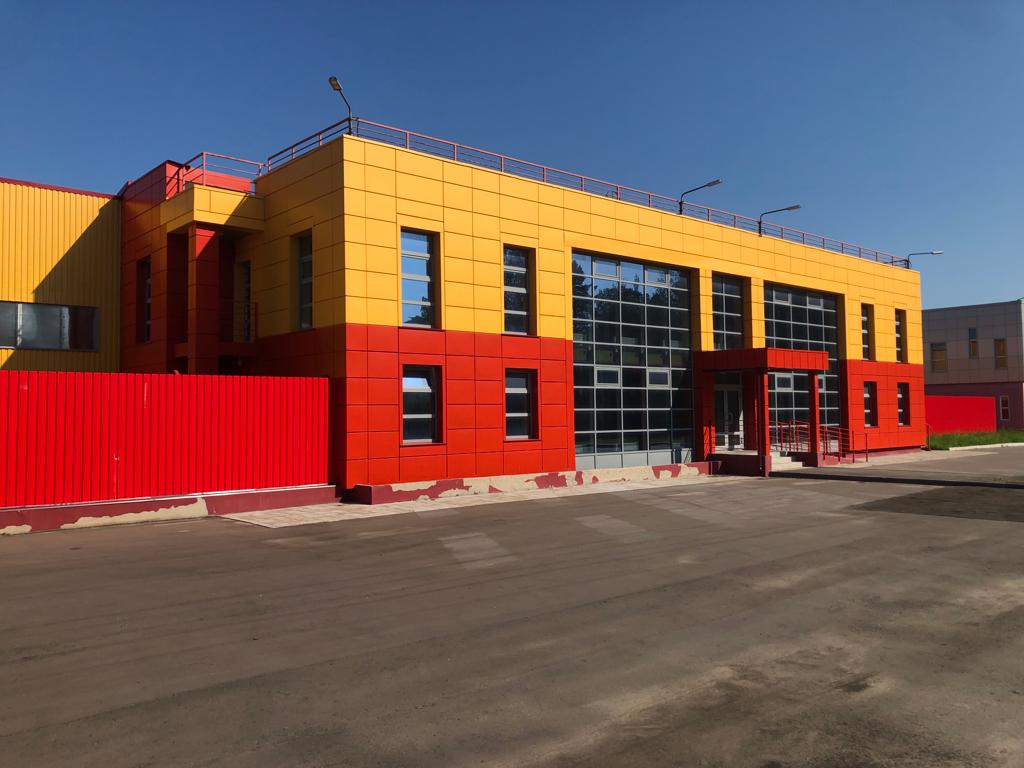

В 2014 году собственник получил разрешение на строительство офисно-складского комплекса площадью около 1500 м² в Московской области.

После завершения строительства возникла задача получить разрешение на ввод объекта в эксплуатацию и зарегистрировать право собственности.

На первый взгляд ситуация выглядела стандартной. Однако при подготовке документов выяснилось сразу несколько серьезных проблем.

  • В процессе строительства были допущены отступления от первоначальной проектной документации.
  • Для получения разрешения на ввод требовалось скорректировать проектную документацию под фактически построенный объект.
  • Проектная организация, разработавшая первоначальный проект, к тому моменту уже прекратила деятельность.
  • Исходные материалы и редактируемые файлы проекта отсутствовали.

Фактически заказчик оказался в ситуации, когда построенный объект существовал, но оформить его законным образом было невозможно.

Дополнительная сложность

Параллельно возникла еще одна проблема.

Земельный участок находился в аренде у государства, а срок действия договора подходил к концу.

Ранее арендатор уже воспользовался правом на продление договора аренды без проведения торгов. Повторно продлить договор таким способом законодательство не позволяло.

Если бы к моменту окончания аренды объект не был введен в эксплуатацию, собственник рисковал потерять возможность выкупить земельный участок на льготных условиях.

Фактически времени на исправление ситуации практически не оставалось.

Что было сделано

Специалисты ГРАДПРО полностью восстановили проектную документацию и выполнили ее корректировку под фактически построенный объект.

В рамках работы были:

  • восстановлены отсутствующие разделы проектной документации;
  • выполнена корректировка проекта с учетом фактического строительства;
  • подготовлен полный комплект документов для прохождения проверки;
  • организовано сопровождение взаимодействия с надзорными органами;
  • получено заключение о соответствии построенного объекта требованиям проектной документации и разрешения на строительство;
  • получено разрешение на ввод объекта в эксплуатацию;
  • зарегистрировано право собственности на построенный комплекс.

После завершения оформления объекта мы сопроводили процедуру выкупа земельного участка из аренды.

Договор купли-продажи земельного участка был заключен всего за две недели до окончания срока действия договора аренды, что позволило сохранить право собственника на приобретение участка без проведения торгов.

Результат

✅ Получено разрешение на ввод объекта в эксплуатацию.

✅ Зарегистрировано право собственности на офисно-складской комплекс.

✅ Восстановлена и скорректирована проектная документация при полном отсутствии исходных материалов.

✅ Сохранено право на выкуп земельного участка.

✅ Земельный участок успешно выкуплен из государственной аренды до истечения срока действия договора.

Почему этот кейс показателен

На практике многие считают, что если строительство завершено, то получение разрешения на ввод — это формальность.

На самом деле даже небольшие расхождения между проектом и построенным объектом могут привести к отказу в выдаче разрешения на ввод.

Особенно сложными становятся ситуации, когда:

  • проектировщик прекратил деятельность;
  • отсутствуют исходные материалы проекта;
  • необходимо восстановить документацию практически "с нуля";
  • сроки аренды земельного участка подходят к концу;
  • от своевременного ввода объекта зависит возможность последующего выкупа земли.

Именно в таких случаях важно не только подготовить документы, но и выстроить правильную стратегию прохождения всех процедур.

Нужна помощь с вводом объекта в эксплуатацию?

Если строительство уже завершено, но возникли проблемы с получением разрешения на ввод, отсутствует проектная документация, были внесены изменения в процессе строительства или необходимо оформить выкуп земельного участка из аренды — мы поможем оценить ситуацию и предложим законный алгоритм решения.

Часто даже сложные на первый взгляд объекты удается оформить без повторного проектирования и многолетних судебных споров, если своевременно определить причину проблемы и правильно подготовить документы.
